2017年工业在建项目4月份形象进展

发布日期:2017-05-04 发布人: 县委县政府督查室 访问次数:字号:[ ]

1、新材料园区形象进展

宝钢气体:管廊结构、主体设备安装工作完成。

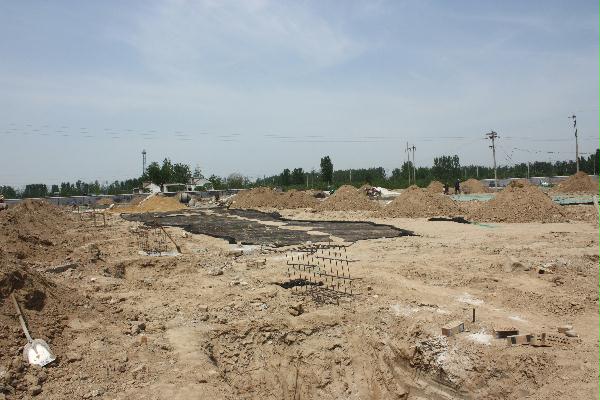

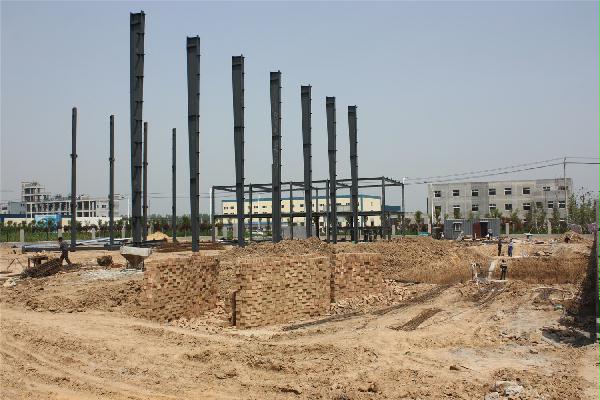

吉鲁己内酯:厂房主钢构正在安装,消防池正在垒砌。

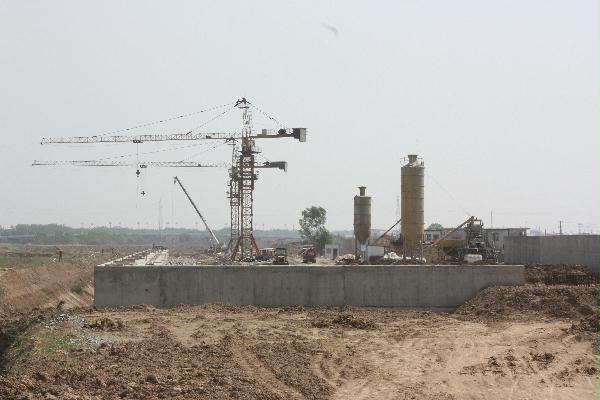

园区码头:南岸胸墙及码头混凝土浇筑完成,地槽降水、后场块石、土方回填,轨道梁施工2节;

北岸地槽降水,码头胸墙施工2节,槽外土方完成10000余方。

南天农科:生产车间室、高低压室外墙涂料完成,综合楼内墙涂料、屋面防水完成,丁类仓库地面硬化50%

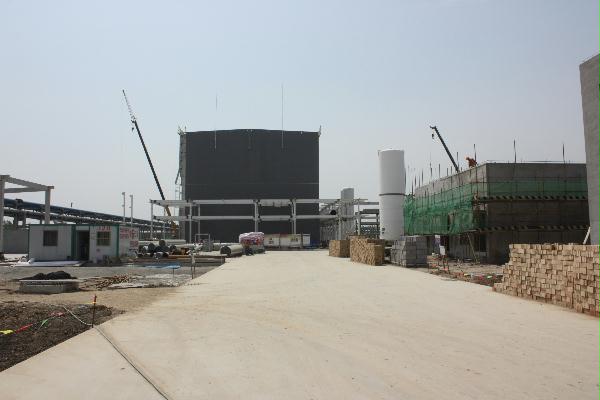

同利化工:酯化车间、醚化车间完工。

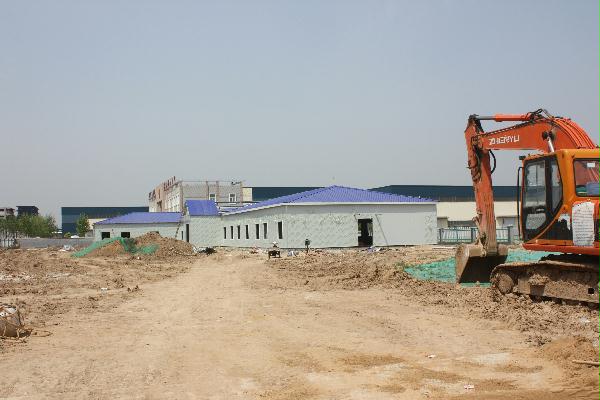

沃腾精细化工:临建板房已搭建完毕,准备安装门窗

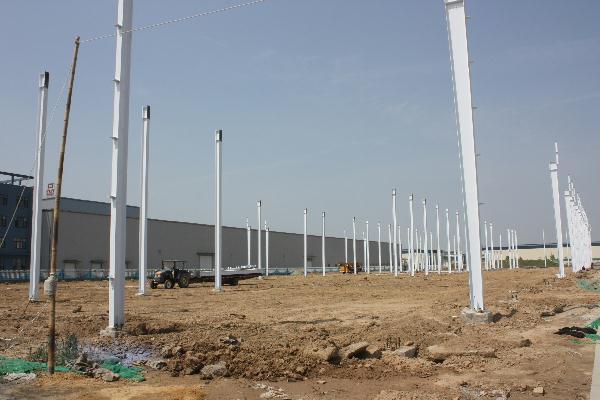

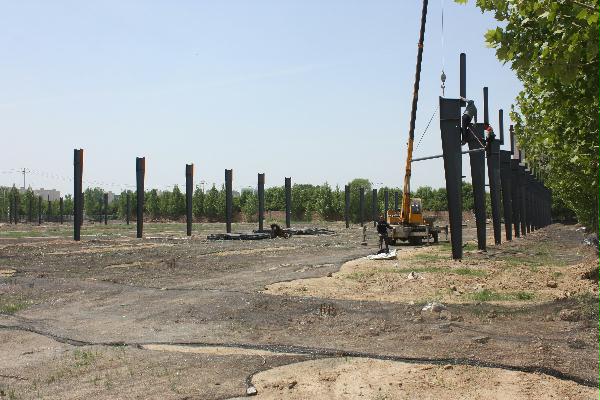

亿盛化工:4号车间设备安装完成90%,东侧车间主钢构安装完毕,准备进行次钢构安装。

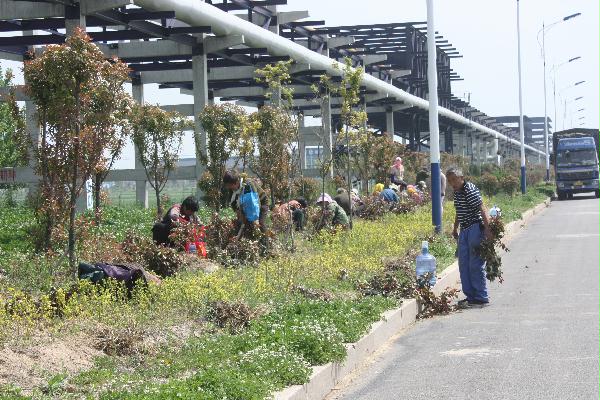

绿化二期;金丹路、园五路苗木种植完成,105国道节点工程开始场地平整。

2、开发区项目形象进展

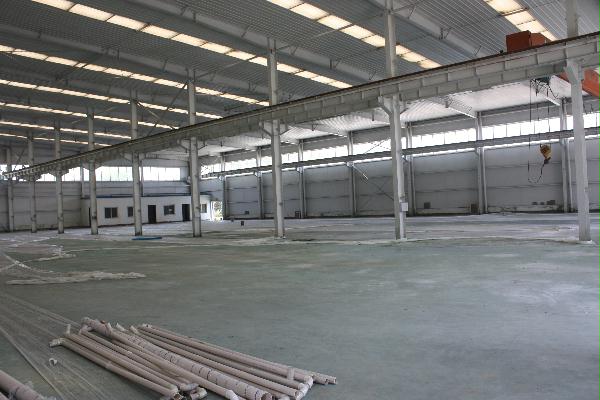

亿九科技孵化器:厂房地面已完成,正在养护

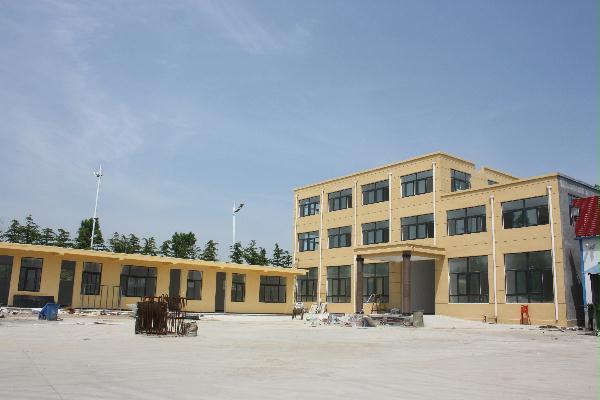

环能锅炉:办公楼内外墙体装修、窗户安装完成,准备进行房门安装。

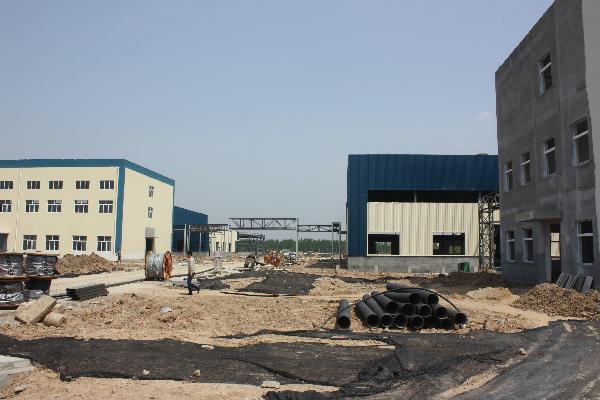

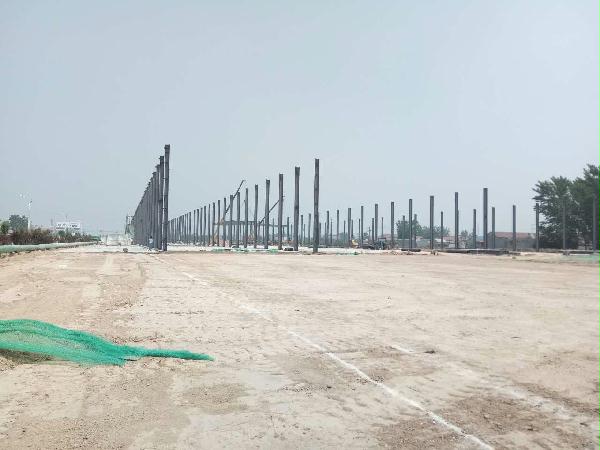

泉达金刚线制造:车间基础已完成,车间钢构立柱正在安装。

爱德华光伏发电:爱德华光伏发电:厂房爬架等辅助设施安装、车间房顶补漆及加固基本完成,管材及电缆到货

玉鑫合金:正在厂房放线,进行厂房基础建设。

3、食品园区项目形象进展

金禧园食品: 粉粒车间设备正在安装、调试,烘干设备正在安装,正在进行厂区绿化建设

天佳食品:厂房主钢构正在安装,西面围墙及门岗建设扫尾施工。

鑫山工贸:西厂房基础建设完成,钢构立柱正在安装

旭泉生物(一季度集中开工):设备安装调试收尾,准备进行试生产

园区污水处理厂一期升级改造:园区新铺设污水管网及顶管施工

金源路西延:雨污管网施工完毕,水稳层铺设正在施工
